秭归兴五线S255路面大修工程
发布时间:2019-12-28        浏览量:2548

      计划浇筑C25混凝土矩形边沟及路肩645m,实际完成621m;计划安装A级波形梁钢护栏160m,实际完成160m,已全部安装完成;计划完成A级钢筋混凝土防撞护栏350m,由于进行基础混凝土施工,实际完成150m;计划安装里程碑、百米桩、公路界碑33块,实际完成安装32块。

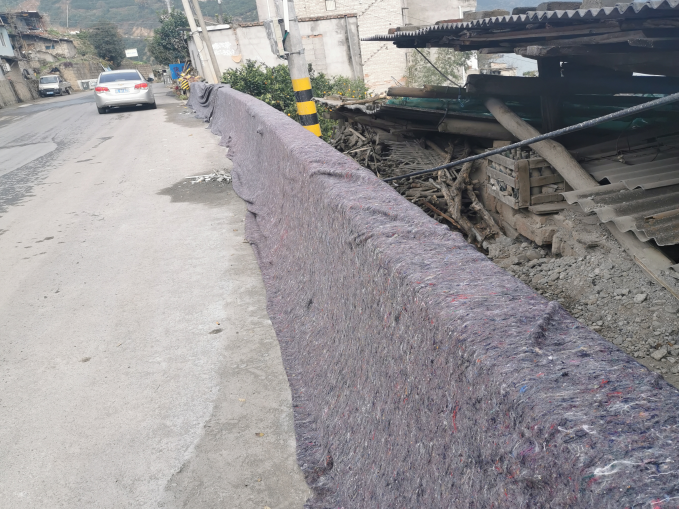

钢筋混凝土防撞护栏施工
