一、秭归兴五线S255路面大修工程
计划浇筑C25混凝土矩形边沟及路肩235m,由于天气原因,实际完成102m;计划安装里程碑、百米桩、公路界碑13块,实际完成安装13块,已全部安装完成。

钢筋混凝土防撞护栏施工
二、318国道云港池至正大路路面大中修工程

计划完成热熔标线施工1250㎡,实际完成1250㎡。
标线施工
三、宜巴线下牢溪桥危桥改造及景观绿化工程
(一)市政

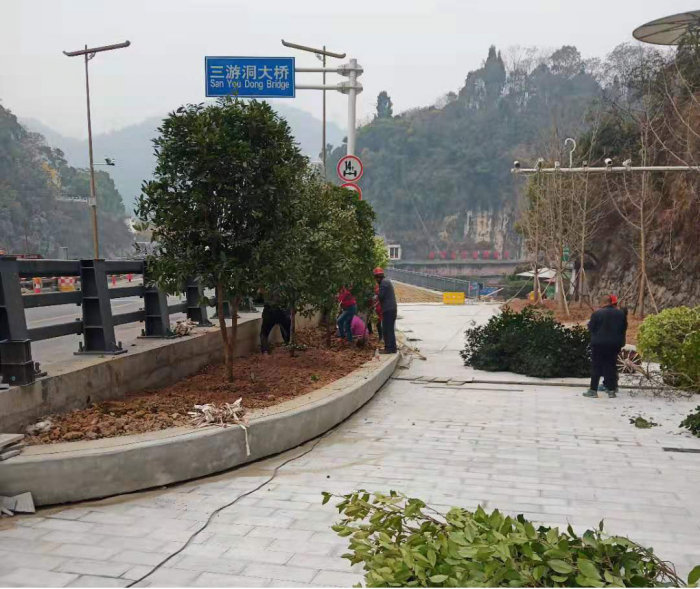

计划完成人行道仿古砖铺装170㎡,实际完成170.35㎡,已全部铺装完成。
人行道块料铺设
四、宜昌新区江北一级路马家铺路至临港大道新建工程
(一)路基土石方工程
计划完成路基挖方50000m³,实际完成52000m³;计划完成路基填方20000m³,实际完成20000m³,弃方30000m³。
路基土石方施工
(二)雨水工程

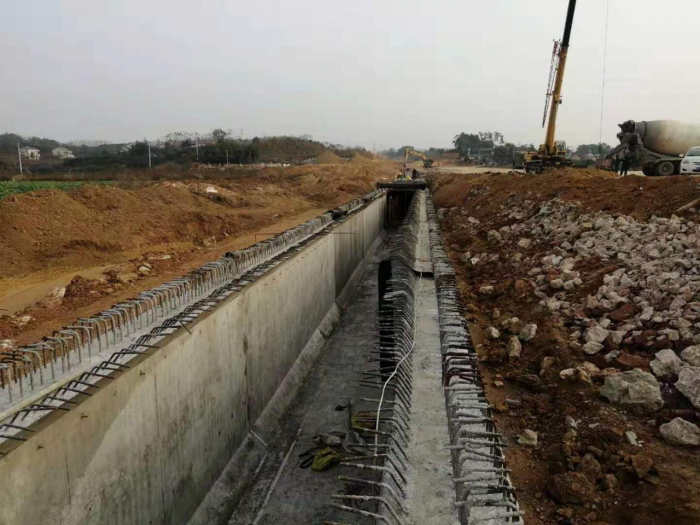

计划完成箱涵侧墙及底板施工45m,顶板36m,实际完成箱涵侧墙及底板施工45m,顶板36m。由于高程调整,设计院未能出图,管涵施工暂缓。
箱涵施工
